案例分析題十八

某單機容量為200000kW的火力發電站工程,業主與施工單位簽訂了單價合同并委托了監理。

在施工過程中,施工單位向監理工程師提出應由業主支付以下費用。

(1)職工教育經費:因該項目的汽輪機是國外進口的設備,在安裝前,需要對安裝操作的職工進行培訓,培訓經費為2萬元。

(2)研究試驗費:本項目中鐵路專用線的一座跨公路預應力拱橋的模型破壞性試驗費為8萬元,改進混凝土泵送工藝試驗費為3萬元,合計11萬元。

(3)臨時設施費:為修變電站搭建的民工臨時用房5間和為業主搭建的臨時辦公室3間,分別為2萬元和1萬元,合計3萬元。

(4)施工機械遷移費:施工吊裝機械從另一工地調入本工地的費用為1萬元。

(5)施工降效費:①根據施工組織設計,部分項目安排在雨季施工,由于采取防雨措施,增加費用2萬元;②由于業主委托的另一家施工單位進行場區道路施工,影響了本施工單位正常的混凝土澆筑運輸作業,監理工程師已審批了原計劃和降效增加的工日及機械臺班的數量,資料如下:

受影響部分的工程原計劃用工2200工日,計劃支出40元/工日,原計劃機械臺班360臺班,綜合臺班單價為180元/臺班,受施工干擾后完成該部分工程實際用工2800工日,實際支出45元/工日,實際用機械臺班410臺班,實際支出200元/臺班。

問題

1.試分析以上各項費用業主是否應支付。為什么?

2.第(5)條②中提出的降效支付要求,工費和機械使用費各應補償多少?

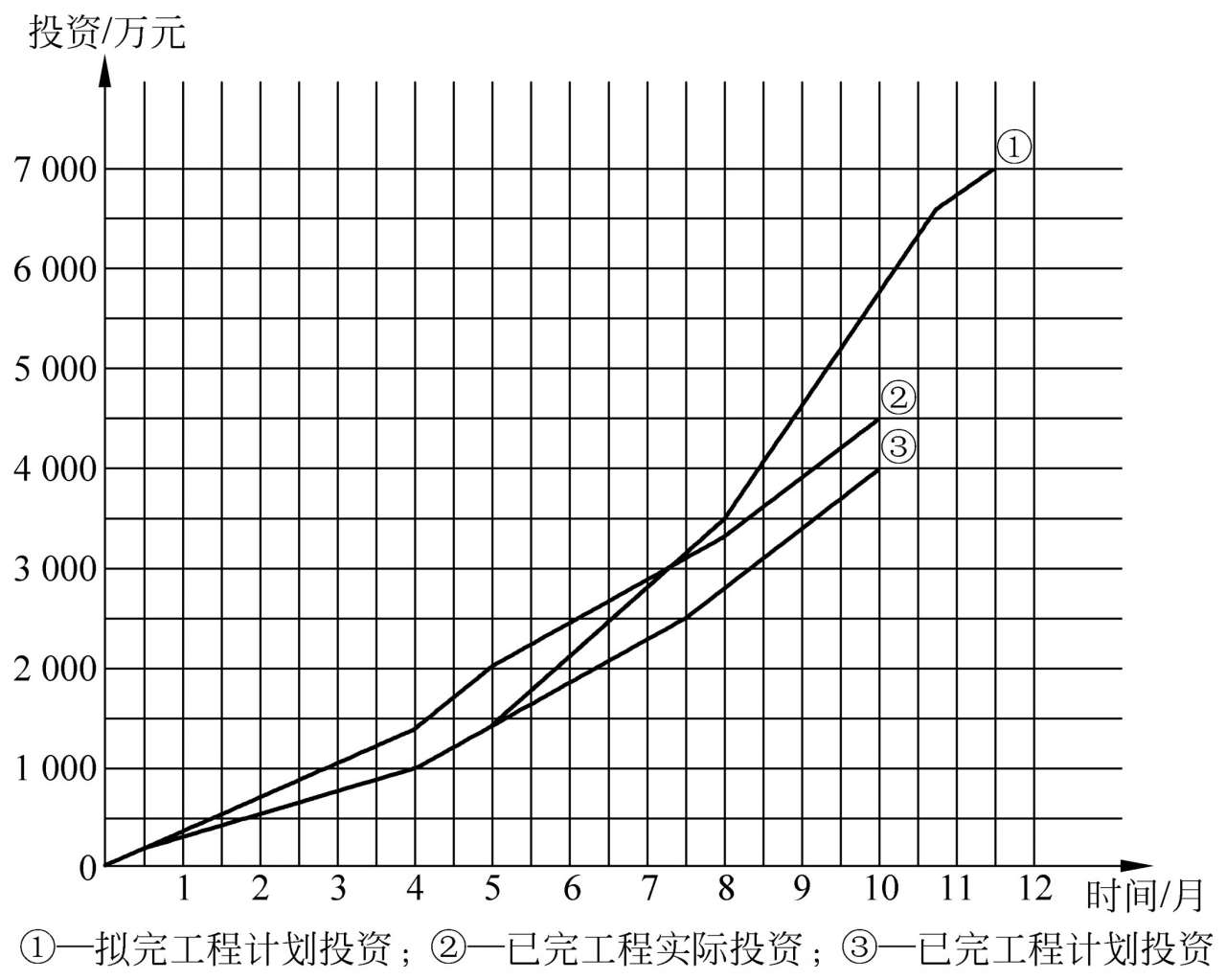

3.監理工程師繪制的S形曲線如圖2-9所示。

圖2-9 S形曲線

若該工作進行到第5個月底和第10個月底時,試分析:

(1)合同執行到第5個月底時的進度偏差和投資偏差;

(2)合同執行到第10個月底時的進度偏差和投資偏差。

參考答案

1.第(1)項不應支付。

理由:職工教育經費已包含在間接費中的企業管理費之中。

第(2)項模型破壞性試驗費應支付。

理由:合同中建安工程價中不包括此項費用。

改進混凝土泵送工藝試驗費,不應支付。

理由:該項目費用已計入建安工程費用中的其他直接費中。

第(3)項為民工搭建的用房費用,不應支付。

理由:該費用已計入建安工程費用中的現場經費。

為業主搭建的用房費用應支付。

理由:該項費用屬于業主應支付的臨時設施費。

第(4)項不應支付。

理由:該項目費用已包含在機械使用費中。

第(5)項的①不應支付。

理由:雨季施工是一個有經驗的承包商能合理預見的,屬承包商應承擔的風險。

第(5)項的②應支付。

理由:業主原因造成的,屬于補償范圍。

2.工費補償=[(2800-2200)×40]元=24000元。

機械臺班費補償= [(410-360)×180]元=9000元。

3.(1)5月底進度偏差=①-③=0。

投資偏差=②-③=500萬元。

(2)10月底進度偏差=①-③=1750萬元。

投資偏差=②-③=500萬元。
