- 市政公用工程管理與實務 (全國二級建造師執業資格考試案例分析高分突破)
- 魏文彪
- 1121字
- 2021-03-26 13:16:18
案例分析題十七
某新建經濟技術開發區綜合市政配套工程,施工單位向項目監理機構提交了項目施工總進度計劃(圖1-22)和各分部工程的施工進度計劃。項目監理機構建立了各分部工程的持續時間延長的風險等級劃分圖(圖1-23)和風險分析表(表1-17),要求施工單位對風險等級在“大”和“很大”范圍內的分部工程均要制定相應的風險預防措施。

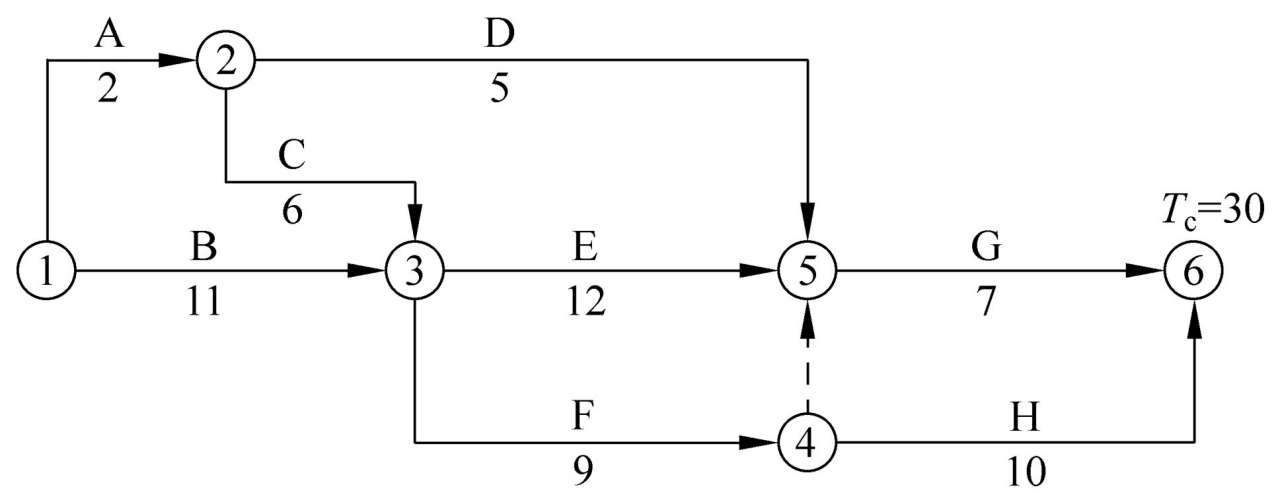

圖1-22 項目總施工進度計劃(單位:月)

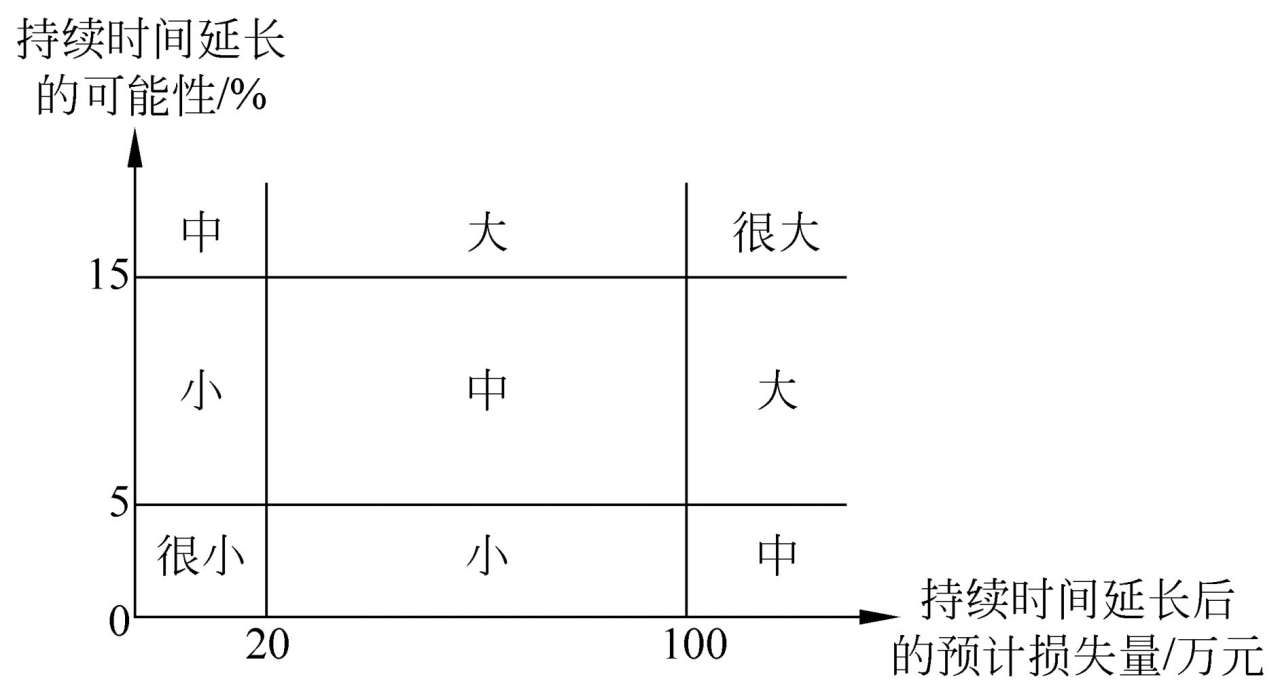

圖1-23 風險等級劃分圖

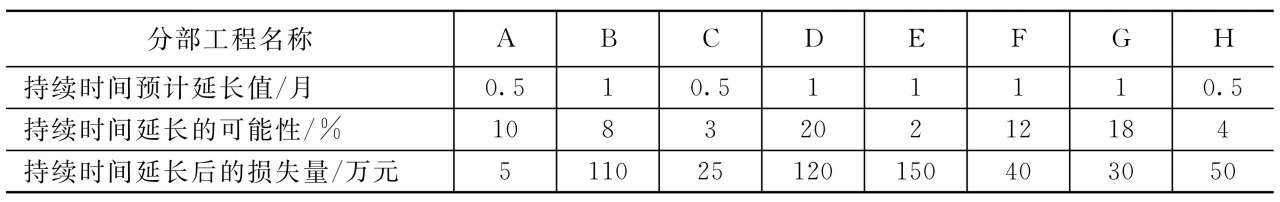

表1-17 風險分析表

施工單位為了保證工期,決定對B分部工程施工進度計劃橫道圖(表1-18)進行調整,組織加快的成倍節拍流水施工。

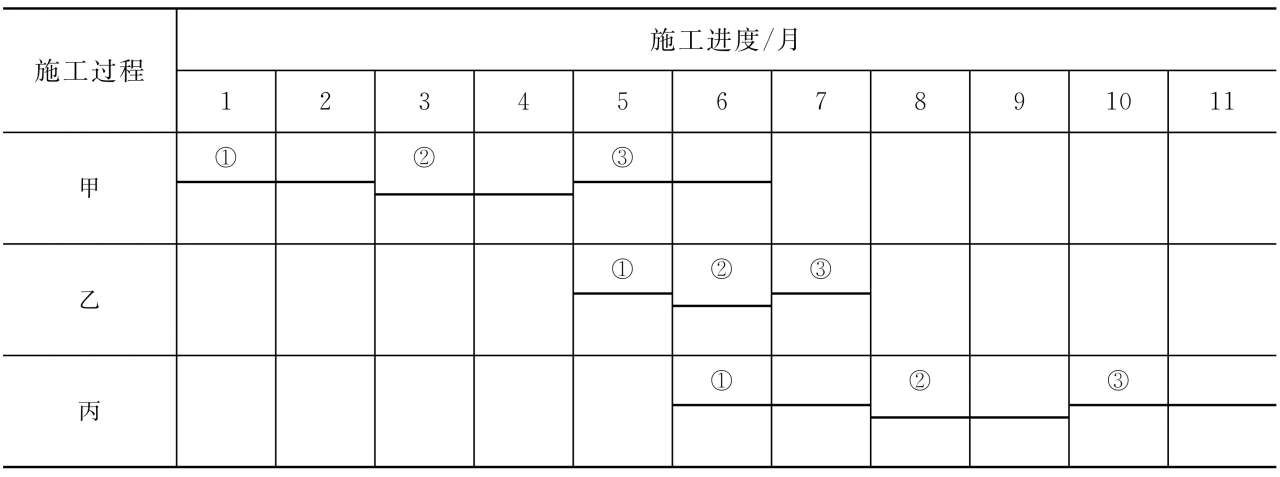

表1-18 B分部工程施工進度計劃橫道圖

問題
1.找出項目施工總進度計劃(圖1-22)的關鍵線路。
2.風險等級為“大”和“很大”的分部工程有哪些?
3.如果只有風險等級為“大”和“很大”的風險事件同時發生,此時的工期為多少個月(寫出或在圖上標明計算過程)?關鍵線路上有哪些分部工程?
4.B分部工程組織加快的成倍節拍流水施工后,流水步距為多少個月?各施工過程應分別安排幾個工作隊?B分部工程的流水施工工期為多少個月?繪制B分部工程調整后的流水施工進度計劃橫道圖。
5.對圖1-22的項目施工總進度計劃而言,B分部工程組織加快的成倍節拍流水施工后,該項目工期為多少個月?可縮短工期多少個月?
參考答案

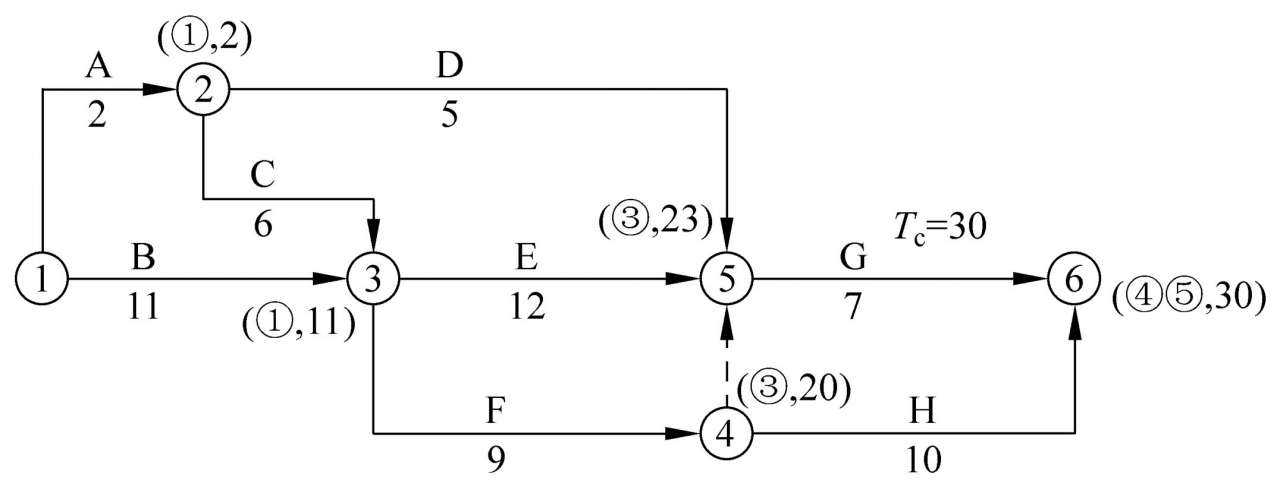

1.如圖1-24所示,關鍵線路有兩條,即B→E→G(①→③→⑤→⑥); B→F→H(①→③→④→⑥)。

圖1-24 施工總進度計劃的關鍵線路的確定(單位:月)
2.根據圖1-23可知,風險等級為“大”和“很大”的分部工程應滿足條件:持續時間延長的可能性不小于15%,損失不小于20萬元;或5%≤持續時間延長的可能性≤15%,損失不小于100萬元。因此風險等級為“大”和“很大”的分部工程有B、D、G。

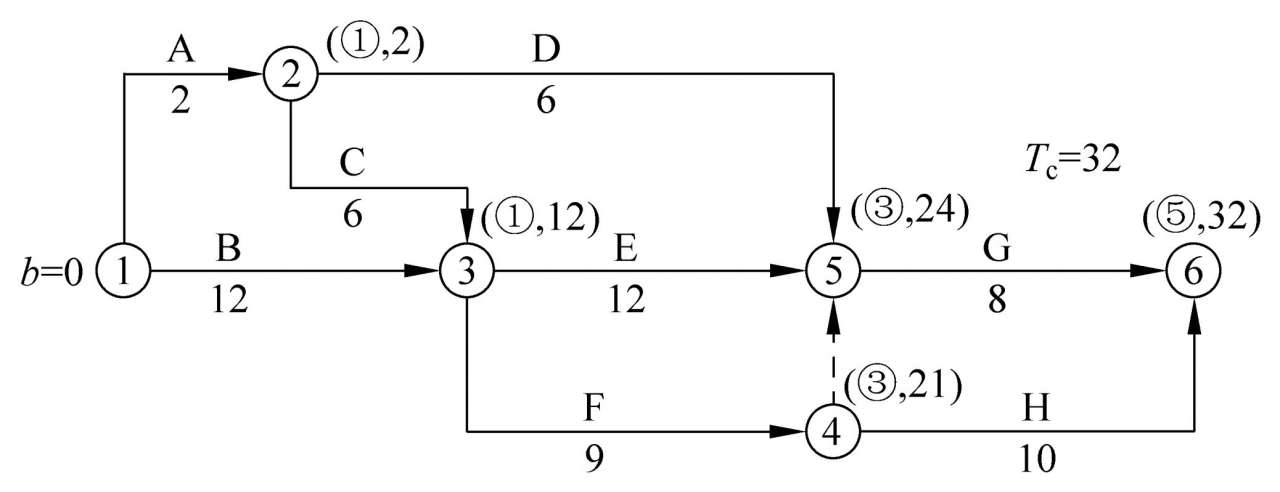

3.如果只有風險等級為“大”和“很大”的風險事件同時發生,此時的進度計劃如圖1-25所示。

圖1-25 風險事件同時發生后施工總進度計劃關鍵線路的確定(單位:月)
(1)B分部工程在關鍵線路上,持續時間延長1個月,導致工期延長1個月。
(2)G分部工程在關鍵線路上,持續時間延長1個月,導致工期延長1個月。
(3)D分部工程不在關鍵線路上,持續時間延長1個月,未超過總時差,不影響工期。
工期為32個月,關鍵線路上的分部工程有B、E、G。
4.B分部工程組織加快的成倍節拍流水施工后,流水步距=min[2,1,2]個月=1個月。甲、乙、丙施工過程的工作隊數(bj)分別為:2/1=2,1/1=1,2/1=2; ∑bj=5。B分部工程的流水施工工期=[(3+5-1)×1]個月=7個月。B分部工程調整后的流水施工進度計劃橫道圖見表1-19。

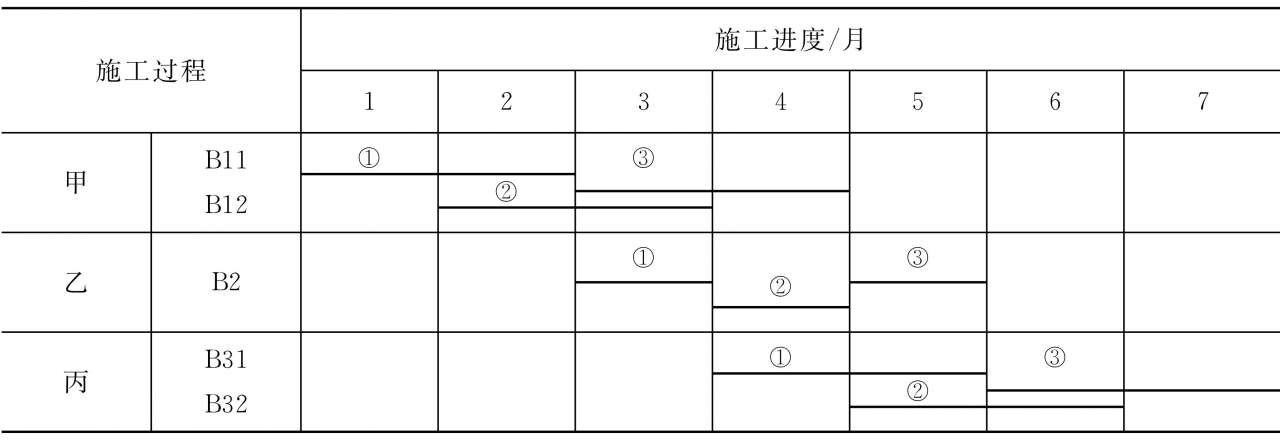

表1-19 B分部工程調整后的流水施工進度計劃橫道圖

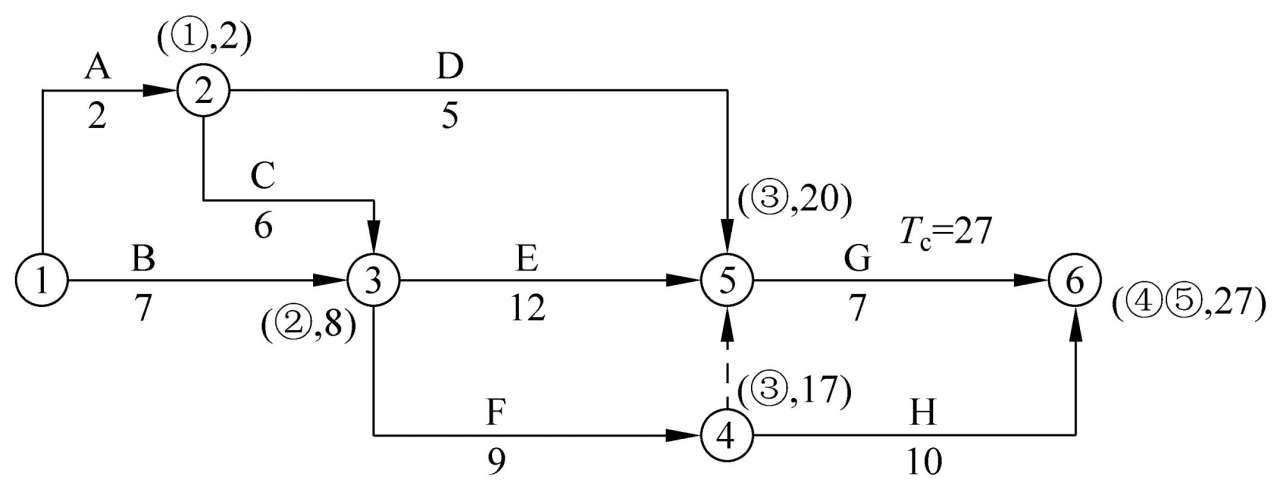

5.對項目施工總進度計劃而言,B分部工程組織加快的成倍節拍流水施工后,該項目工期為27個月,可縮短工期3個月,如圖1-26所示。

圖1-26 B分部工程組織加快的成倍節拍流水施工進度計劃圖(單位:月)
- 全國二級建造師執業資格考試教材:建筑工程管理與實務
- 市政公用工程管理與實務 (全國二級建造師執業資格考試案例分析高分突破)
- 全國二級建造師執業資格考試教材:市政公用工程管理與實務
- 全國二級建造師執業資格考試教材:建設工程施工管理
- 2020全國二級建造師執業資格考試必刷題+歷年真題+押題試卷:建設工程施工管理
- 2019全國二級建造師執業資格考試必刷題+歷年真題+押題試卷:建設工程法規及相關知識
- 2020全國二級建造師執業資格考試必刷題+歷年真題+押題試卷:市政公用工程管理與實務
- 項目決策分析與評價
- 2014全國一、二級注冊結構工程師專業考試教程
- 水利水電工程管理與實務
- 建設工程合同管理歷年真題解析及預測(2024)
- 全國二級建造師執業資格考試輔導用書·機電工程管理與實務考試精編
- 建設工程進度控制(土木建筑工程)歷年真題解析及預測(2024)
- 市政公用工程管理與實務 (2016全國一級建造師執業資格考試案例分析高分突破)
- 2015年全國二級建造師執業資格考試權威押題密卷:建筑工程管理與實務
